Thời gian thiết kế website phụ thuộc vào phạm vi dự án, không chỉ số ngày lập trình. Website giới thiệu đơn giản có thể cần khoảng 1–3 tuần; website doanh nghiệp nhiều trang, có form, SEO nền tảng và QA thường cần khoảng 3–5 tuần; website bán hàng, booking hoặc tích hợp riêng thường lâu hơn. Các mốc này chỉ có ý nghĩa khi đi kèm assumption rõ về nội dung, số vòng duyệt và mức độ sẵn sàng của dữ liệu.
| Loại website | Khung thời gian tham khảo | Assumption chính |
|---|---|---|
| Landing page | 5–10 ngày làm việc | Thông điệp và nội dung đã rõ |
| Website giới thiệu cơ bản | 1–3 tuần | Ít trang, ít chức năng, 1 người duyệt |
| Website doanh nghiệp chuẩn SEO | 3–5 tuần | Brief, sitemap, content và feedback đúng hạn |
| Website bán hàng/booking | 4–8 tuần+ | Dữ liệu sản phẩm và luồng vận hành đã rõ |
| Tích hợp riêng/API/đa ngôn ngữ | 6–12 tuần+ | Yêu cầu kỹ thuật ổn định, test nhiều vòng |
Bài này tập trung vào timeline và yếu tố làm chậm. Quy trình triển khai chi tiết xem tại quy trình thiết kế website 7 bước. Checklist chuẩn bị đầu vào xem tại cần chuẩn bị gì trước khi gặp đơn vị thiết kế website. Checklist nghiệm thu xem tại website khi bàn giao cần gì.

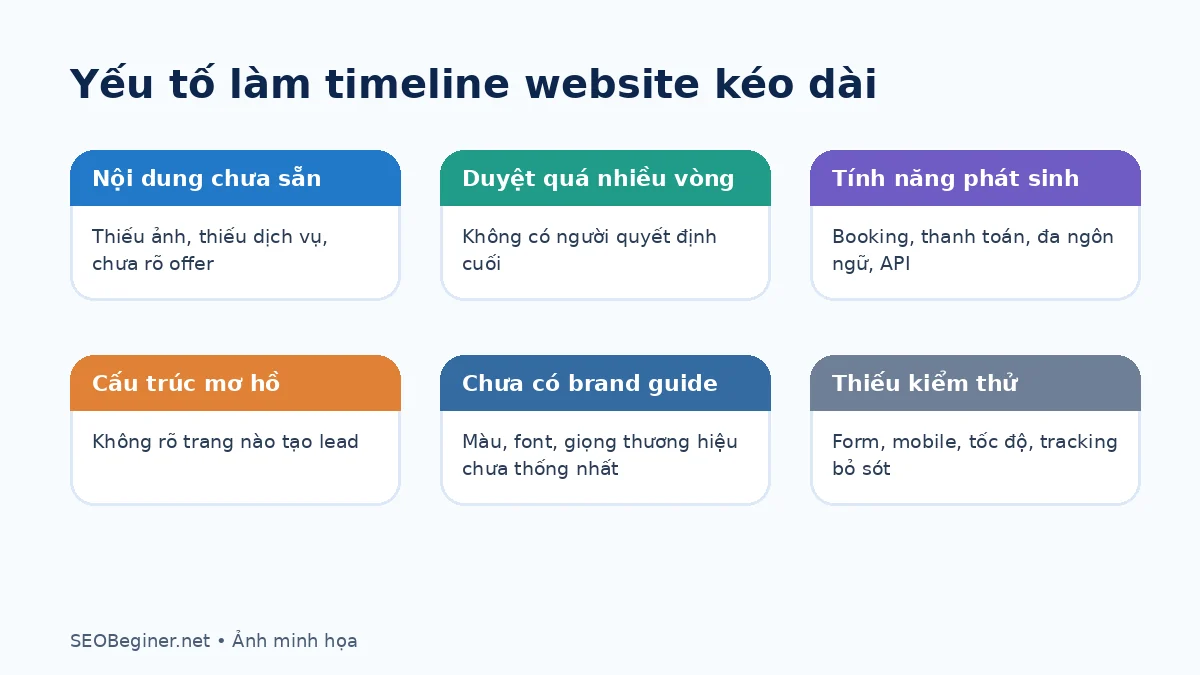

5 yếu tố ảnh hưởng thời gian nhiều nhất
- Số lượng trang: nhiều template và trang dịch vụ cần nhiều thời gian hơn.
- Nội dung: thiếu text/ảnh là nguyên nhân chậm phổ biến.
- Tính năng: booking, ecommerce, đa ngôn ngữ, API làm tăng thời gian test.
- Số vòng duyệt: feedback phân tán hoặc đổi ý giữa chừng kéo dài timeline.
- Phạm vi thay đổi: thêm chức năng giữa dự án ảnh hưởng thiết kế, code và QA.
Ba scenario thực tế để ước lượng timeline
Scenario A: website 5 trang, content đã sẵn
Ví dụ: Trang chủ, Giới thiệu, 2 dịch vụ và Liên hệ; dùng một template dịch vụ, có form liên hệ đơn giản, không migration. Nếu doanh nghiệp có nội dung/ảnh sẵn và một người duyệt, 1–3 tuần là khả thi.
Scenario B: website 15–20 trang, cần SEO architecture
Dự án có nhiều trang dịch vụ, blog/hub, cần keyword-to-URL map, content rewrite và tracking lead. 3–5 tuần thường thực tế hơn nếu content được chuẩn bị song song và feedback theo vòng.
Scenario C: ecommerce 100 SKU
Ngoài giao diện còn có dữ liệu sản phẩm, biến thể, thanh toán, vận chuyển, email đơn hàng và QA checkout. 4–8 tuần hoặc hơn là bình thường, đặc biệt khi cần nhập dữ liệu, tích hợp kho hoặc xử lý migration từ hệ thống cũ.

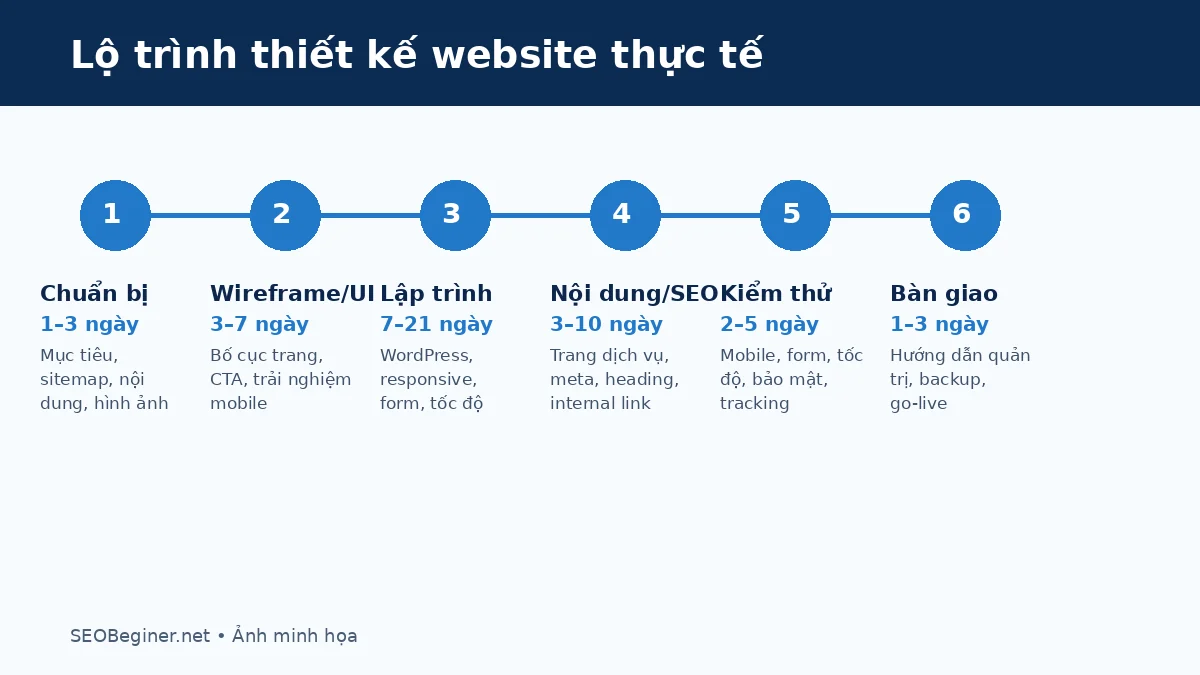

Timeline mẫu cho website doanh nghiệp
| Giai đoạn | Thời gian tham khảo | Đầu ra |
|---|---|---|
| Brief & phạm vi | 1–3 ngày | Mục tiêu, sitemap, CTA, tính năng |
| Nội dung & hình ảnh | 3–10 ngày | Text, ảnh, dữ liệu nguồn |
| UI/UX | 3–7 ngày+ | Layout được duyệt |
| Dựng website | 7–21 ngày | Staging hoạt động |
| QA & chỉnh sửa | 2–5 ngày | Mobile, form, CTA, link, tốc độ cơ bản |
| Bàn giao | 1–3 ngày | Tài khoản và hướng dẫn sử dụng |
Các giai đoạn có thể chạy song song một phần, nên không nên cộng máy móc từng con số để suy ra tổng thời gian.
Critical path: việc nào làm chậm toàn dự án?
Critical path là chuỗi việc nếu chậm sẽ kéo lùi mốc go-live. Với website doanh nghiệp, các điểm thường nằm trên critical path là: chốt sitemap → có content đủ để thiết kế → duyệt UI chính → hoàn thành chức năng → QA blocker → go-live.
- Thiếu nội dung cho homepage/service page có thể chặn design.
- Chưa duyệt layout chính có thể chặn dev template.
- API/payment chưa sẵn sàng có thể chặn QA.
- Không có người duyệt cuối có thể kéo mọi vòng feedback.
Client delay và agency delay khác nhau thế nào?
| Loại delay | Ví dụ | Cách giảm |
|---|---|---|
| Client delay | Chậm content, ảnh, feedback, tài khoản | Deadline nội bộ và 1 người duyệt |
| Agency delay | Thiếu resource, estimate sai, bug lặp lại | Milestone, owner và QA rõ |
| Dependency ngoài | API, payment, DNS, bên thứ ba | Chuẩn bị tài khoản sớm, có fallback |
| Scope change | Thêm tính năng giữa dự án | Đưa Phase 2 hoặc re-estimate |
Làm thế nào để rút ngắn timeline mà không cắt QA?
- Chốt mục tiêu và sitemap trước khi thiết kế.
- Chuẩn bị nội dung/ảnh trước hoặc song song từ ngày đầu.
- Phân loại tính năng: bắt buộc / Phase 2.
- Chỉ định một người duyệt cuối cùng.
- Gom feedback theo vòng thay vì gửi lẻ tẻ.
- Chốt tiêu chí nghiệm thu từ đầu.
- Dùng component/template cho page type lặp lại.

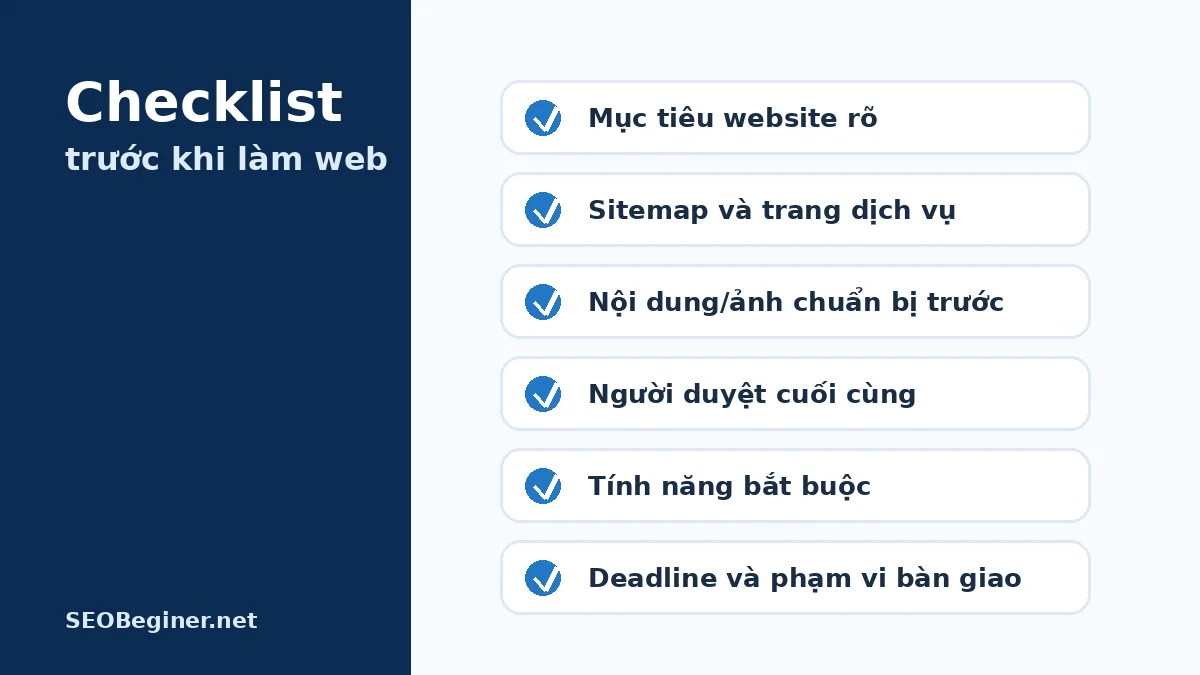

Nếu chưa rõ đầu vào cần chuẩn bị, chuyển sang checklist brief trước khi gặp đơn vị thiết kế website.
Deadline 2 tuần: phải cắt scope gì?
Nếu doanh nghiệp bắt buộc launch trong 2 tuần, không nên giữ nguyên toàn bộ scope 20–30 trang rồi “làm nhanh hơn”. Hãy đưa Phase 1 về phiên bản có giá trị tối thiểu:
- Trang chủ.
- 2–4 dịch vụ/sản phẩm ưu tiên.
- Liên hệ và form/CTA.
- Trang pháp lý/chính sách cần thiết.
- Mobile, tracking và QA cơ bản.
Blog, case study dài, automation, CRM nâng cao, đa ngôn ngữ hoặc tính năng phụ có thể để Phase 2. Rút scope an toàn hơn bỏ kiểm thử.
Timeline nào là đáng tin?
Một timeline đáng tin cần đi kèm phạm vi cụ thể: số trang, chức năng, ai phụ trách nội dung, số vòng duyệt, mốc QA và điều kiện bàn giao. Một lời hứa “xong trong vài ngày” mà không có assumption rõ không giúp doanh nghiệp đánh giá chất lượng dự án.
Kết luận
Thời gian thiết kế website phụ thuộc vào phạm vi, nội dung, tính năng, dependency và tốc độ phản hồi của hai bên. Với website doanh nghiệp thông thường, 3–5 tuần là một khung tham khảo khi cần cấu trúc rõ, nội dung đủ, mobile, form, SEO nền tảng và QA. Muốn nhanh hơn, hãy giảm scope, chuẩn bị đầu vào tốt và quản lý critical path thay vì cắt các bước kiểm thử cần thiết.
